Статья
15 минут чтения 8 просмотров

Сколько бетона помещается в миксер и как рассчитать количество рейсов

Вместимость автобетоносмесителя указывают в кубических метрах, но паспортный объём машины не всегда совпадает с фактической загрузкой. Разбираемся, сколько бетона привезёт миксер, какой запас предусмотреть и как правильно рассчитать количество рейсов для фундамента, плиты, отмостки или площадки.

При заказе товарного бетона недостаточно знать только объём будущего фундамента или плиты. Нужно определить, сколько смеси потребуется с учётом возможных потерь, уточнить фактическую вместимость автобетоносмесителя и рассчитать количество рейсов.

Например, для заливки требуется 16 м³ бетона. На первый взгляд кажется, что достаточно двух миксеров по 8 м³. Однако после добавления запаса объём может увеличиться до 16,8–17 м³. Кроме того, поставщик может использовать машины, которые фактически перевозят не 8, а 7 м³ смеси за один рейс. В результате потребуется уже три доставки.

Чтобы бетон не закончился в середине заливки и одновременно не осталось несколько лишних кубометров, расчёт выполняют последовательно:

  1. Определяют чистый геометрический объём конструкции.
  2. Добавляют технологический запас.
  3. Уточняют фактическую загрузку миксера.
  4. Делят заказанный объём на вместимость одной машины.
  5. Округляют результат только в большую сторону.
  6. Согласовывают график и интервал подачи машин.

Главное: сколько кубов входит в миксер

В строительстве встречаются автобетоносмесители разной вместимости. Для предварительного расчёта обычно рассматривают машины на 5, 6, 7, 8, 9 или 10 м³. Такие варианты, в частности, предусмотрены в калькуляторе количества миксеров у нас на сайте.

Обозначение машины Номинальный объём смеси за рейс
Миксер 5 м³ до 5 м³
Миксер 6 м³ до 6 м³
Миксер 7 м³ до 7 м³
Миксер 8 м³ до 8 м³
Миксер 9 м³ до 9 м³
Миксер 10 м³ до 10 м³

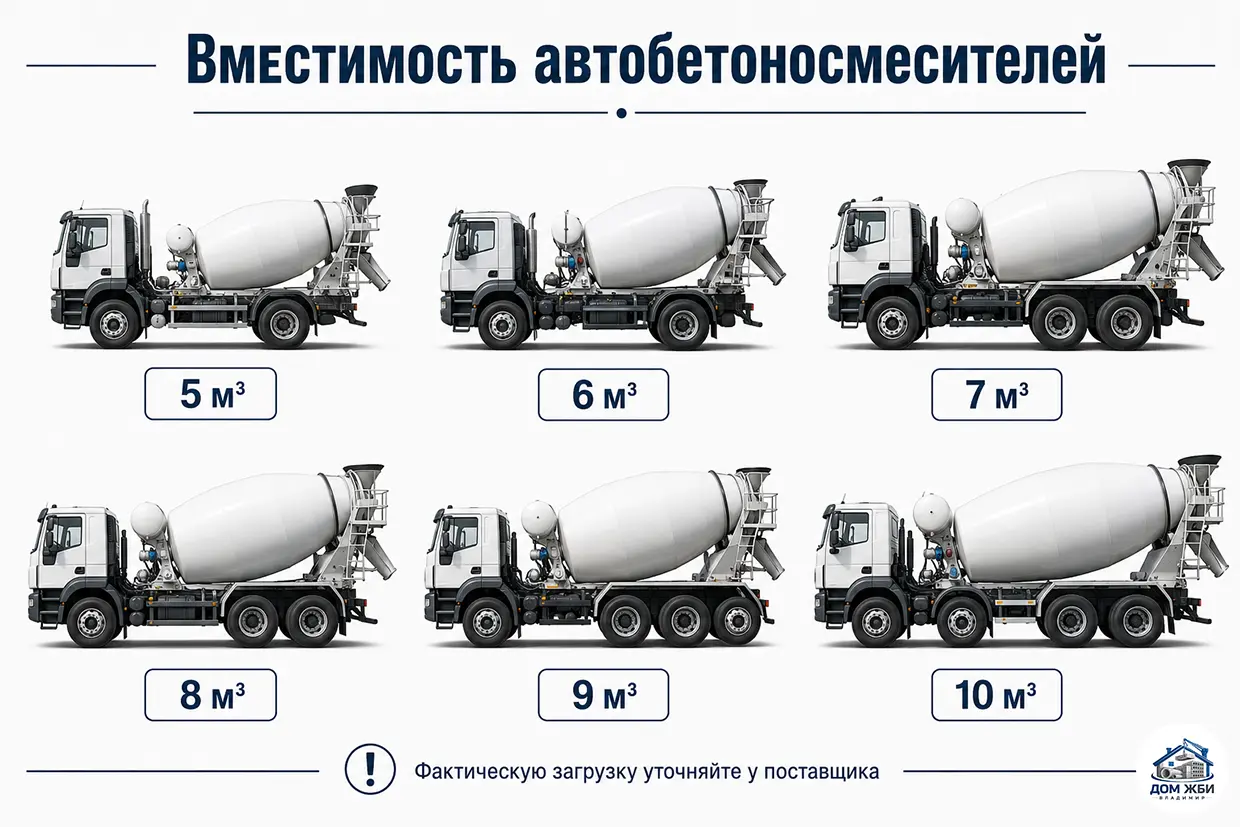

Вместимость автобетоносмесителей от 5 до 10 кубометров
Сколько бетона входит в разные миксеры

Слово «до» здесь принципиально важно. Номинальная вместимость показывает техническую возможность смесительного оборудования, но фактический объём конкретной загрузки может оказаться меньше.

На него влияют:

  • плотность заказанной смеси;
  • допустимая грузоподъёмность автомобиля;
  • ограничения по общей массе и нагрузке на оси;
  • характеристики шасси;
  • состояние и категория дороги;
  • временные ограничения движения тяжёлой техники;
  • условия подъезда к строительной площадке;
  • фактический парк транспорта поставщика.

Поэтому перед расчётом нужно спрашивать не просто: «Есть ли миксер на 7 кубов?», а точнее:

Для быстрого предварительного расчёта используйте калькулятор количества миксеров: укажите общий объём смеси и фактическую загрузку одной машины.

Вместимость барабана и количество бетона — не одно и то же

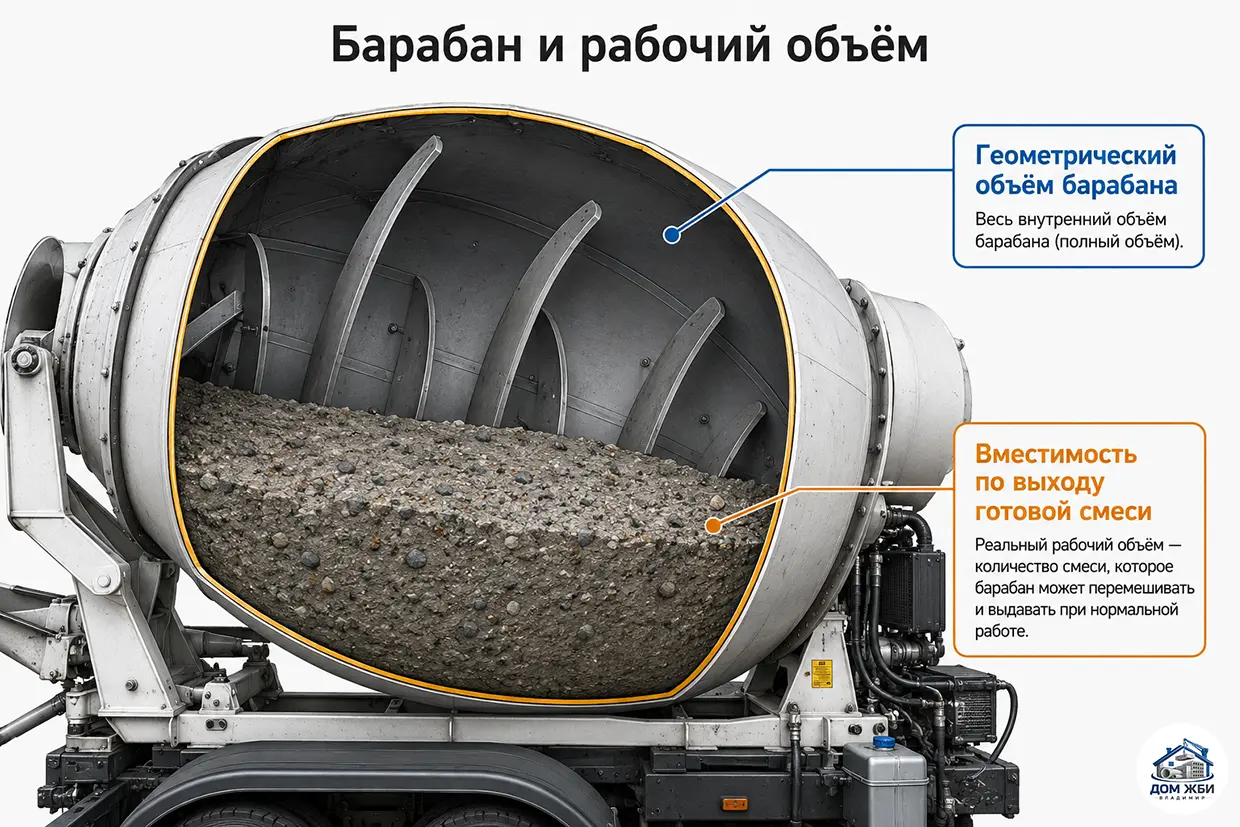

В технических характеристиках автобетоносмесителя можно встретить два разных показателя:

Геометрический объём барабана — полный внутренний объём ёмкости.

Вместимость по выходу готовой смеси — количество бетона, которое смесительное оборудование рассчитано перемешивать и выдавать.

Разница между геометрическим и рабочим объёмом барабана миксера
Геометрический объём барабана и объём готовой смеси

Геометрический объём всегда больше рабочего. Свободное пространство необходимо, чтобы смесь могла перемещаться внутри вращающегося барабана, перемешиваться лопастями и не переливаться через загрузочно-разгрузочное отверстие.

Например, у одной из моделей автобетоносмесителя вместимость по выходу готовой смеси составляет 9 м³, тогда как геометрический объём барабана равен 14,3 м³. Рассчитывать поставку по значению 14,3 м³ нельзя: машина предназначена для перевозки не более 9 м³ готовой смеси по характеристикам смесительного оборудования.

Аналогично выражение «миксер на 7 кубов» означает, что номинальная вместимость по выходу смеси составляет 7 м³, а не то, что барабан заполнен бетоном полностью.

Почему даже большой миксер могут загрузить не полностью

Тяжёлый бетон имеет значительную массу. Согласно ГОСТ 26633-2015, тяжёлым считается бетон плотной структуры со средней плотностью более 2000 и до 2500 кг/м³ включительно.

Ориентировочную массу загрузки можно оценить по формуле:

Масса смеси = объём × средняя плотность

Например, при расчётной плотности 2400 кг/м³:

Объём смеси Ориентировочная масса
5 м³ 12,0 т
6 м³ 14,4 т
7 м³ 16,8 т
8 м³ 19,2 т
9 м³ 21,6 т
10 м³ 24,0 т

Это только масса бетона, без учёта самого автомобиля, барабана, воды, топлива и оборудования.

Поэтому технически установленный барабан может иметь вместимость 7 или 9 м³, но допустимая загрузка автомобиля по конкретному маршруту окажется меньше. Например, в характеристиках модели с девятикубовым смесительным оборудованием указана полезная грузоподъёмность по бетонной смеси не более 17 800 кг.

Из этого следует важное правило:

Количество рейсов рассчитывают по подтверждённой поставщиком загрузке, а не только по цифре на барабане или в названии машины.

Требования к смеси определяются не только объёмом и массой. Если нужно выбрать крупный заполнитель, посмотрите сравнение бетона на гранитном, гравийном и известковом щебне.

Как определить необходимый объём бетона

Сначала рассчитывают геометрический объём бетонируемой конструкции. Все размеры перед подстановкой в формулу переводят в метры.

Прямоугольная плита

Для фундаментной плиты, пола, площадки или отмостки правильной прямоугольной формы:

V = L × B × H

где:

  • V — объём бетона, м³;
  • L — длина, м;
  • B — ширина, м;
  • H — толщина, м.

Если рассчитывается монолитная плита, проверить кубатуру с учётом запаса можно через калькулятор бетона для плитного фундамента.

Ленточный фундамент

Для прямолинейной ленты одинакового сечения:

V = Lобщ × B × H

где Lобщ — суммарная длина всех участков фундамента.

Если наружные и внутренние ленты имеют разную ширину или высоту, их считают отдельно, а затем складывают:

Vобщ = V₁ + V₂ + V₃

При подсчёте длины важно не продублировать углы. На сложном фундаменте удобнее разделить схему на отдельные прямоугольные участки.

Подробный расчёт наружных и внутренних участков, лент разной высоты и технологического запаса разобран в статье Как рассчитать бетон для ленточного фундамента.

Столбы и круглые сваи

Для цилиндрической конструкции:

V = π × d² ÷ 4 × H × n

где:

  • d — диаметр столба или сваи;
  • H — высота;
  • n — количество одинаковых элементов;
  • π принимают равным 3,1416.

Ступени, ростверки и конструкции сложной формы

Сложную конструкцию делят на простые геометрические элементы: прямоугольные параллелепипеды, цилиндры, треугольные призмы. Объёмы всех частей рассчитывают отдельно и суммируют.

Нельзя определять количество бетона только по площади. Для расчёта обязательно нужна толщина или высота бетонного слоя.

Какой запас бетона заложить

Теоретический объём редко полностью совпадает с фактическим расходом. Причинами могут быть:

  • неровность основания;
  • отклонение размеров траншеи;
  • прогиб или раздвижение опалубки;
  • заполнение щелей;
  • остаток смеси в лотках и оборудовании;
  • небольшие потери при подаче;
  • неточность ручных замеров;
  • локальное увеличение толщины конструкции.

Размер запаса не установлен одной универсальной нормой и зависит от конкретного объекта. Для предварительного частного расчёта можно пользоваться следующими практическими ориентирами.

Условия бетонирования Ориентировочный запас
Ровная подготовка, жёсткая герметичная опалубка, простая геометрия 3–5%
Ленточный фундамент, ростверк, несколько участков около 5–7%
Заливка в грунтовую траншею, неровное основание 7–10%
Сложная форма или неизвестное фактическое сечение по результатам контрольных замеров

Это не означает, что к каждому заказу необходимо автоматически добавлять 10%. Излишек в несколько кубометров может обойтись дорого, особенно если для него заранее не подготовлено место.

Лучше сначала проверить размеры опалубки, а затем согласовать запас с поставщиком.

Формула расчёта объёма с запасом

Vзаказ = Vконструкции × (1 + Z ÷ 100)

где:

  • Vзаказ — объём, который планируется заказать;
  • Vконструкции — чистый геометрический объём;
  • Z — запас в процентах.

Например, геометрический объём плиты составляет 16 м³, запас — 5%:

Vзаказ = 16 × 1,05 = 16,8 м³

Заказывать ровно 16 м³ в этом случае рискованно: даже небольшое отклонение основания может привести к нехватке смеси.

Как рассчитать количество рейсов

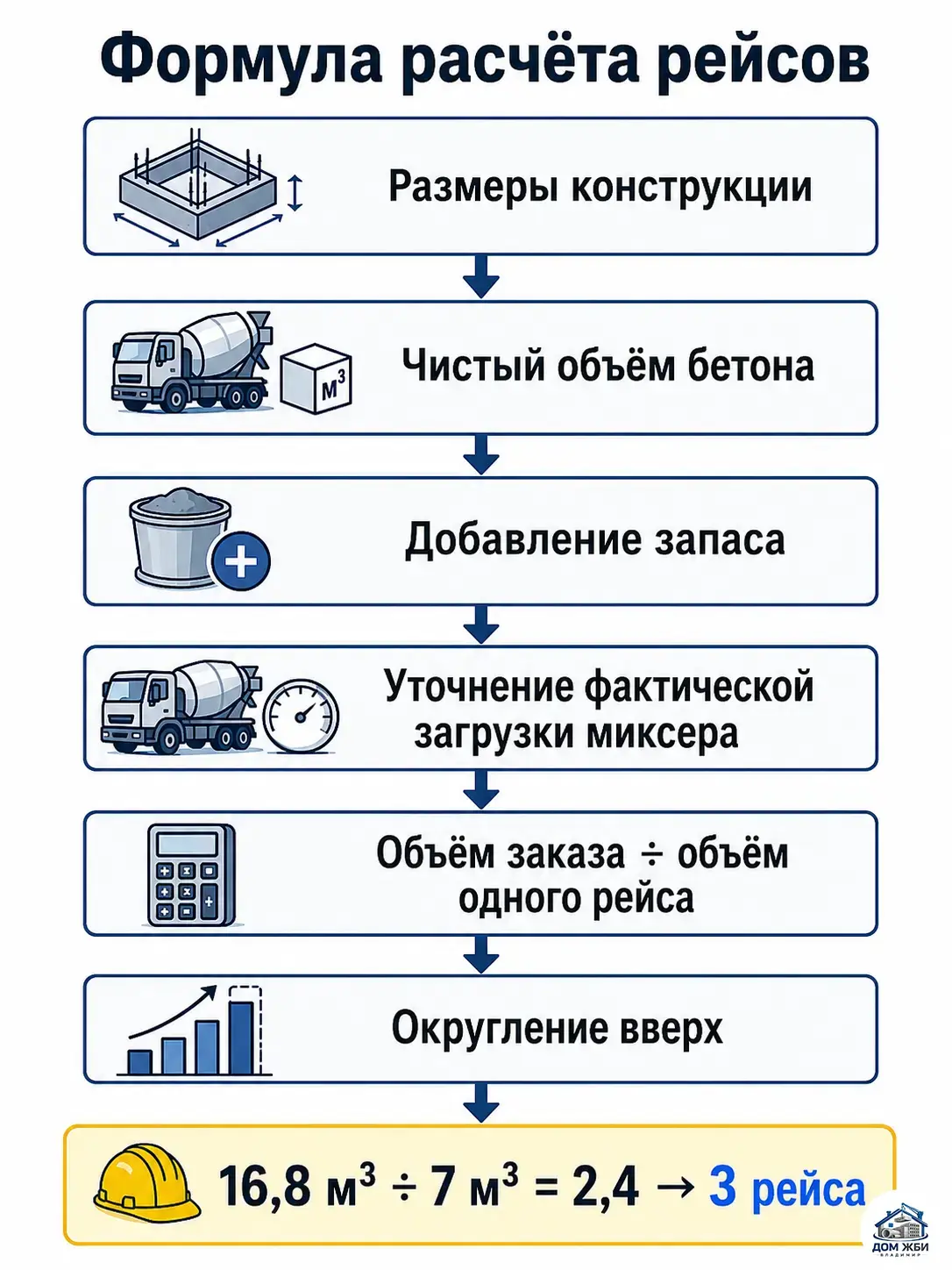

Формула расчёта количества рейсов бетономешалки
Как рассчитать количество миксеров для доставки бетона

Основная формула:

N = Vзаказ ÷ Vрейса

Полученное значение округляют до целого числа в большую сторону:

N = ⌈Vзаказ ÷ Vрейса⌉

где:

  • N — количество рейсов;
  • Vзаказ — требуемый объём с запасом;
  • Vрейса — фактический объём бетона в одной машине;
  • ⌈ ⌉ — округление вверх.

Даже если результат равен 2,05, потребуется три рейса. Две машины физически не привезут весь необходимый объём.

Пример 1. Расчёт миксеров для фундаментной плиты

Необходимо залить плиту размером:

  • длина — 10 м;
  • ширина — 8 м;
  • толщина — 0,2 м.

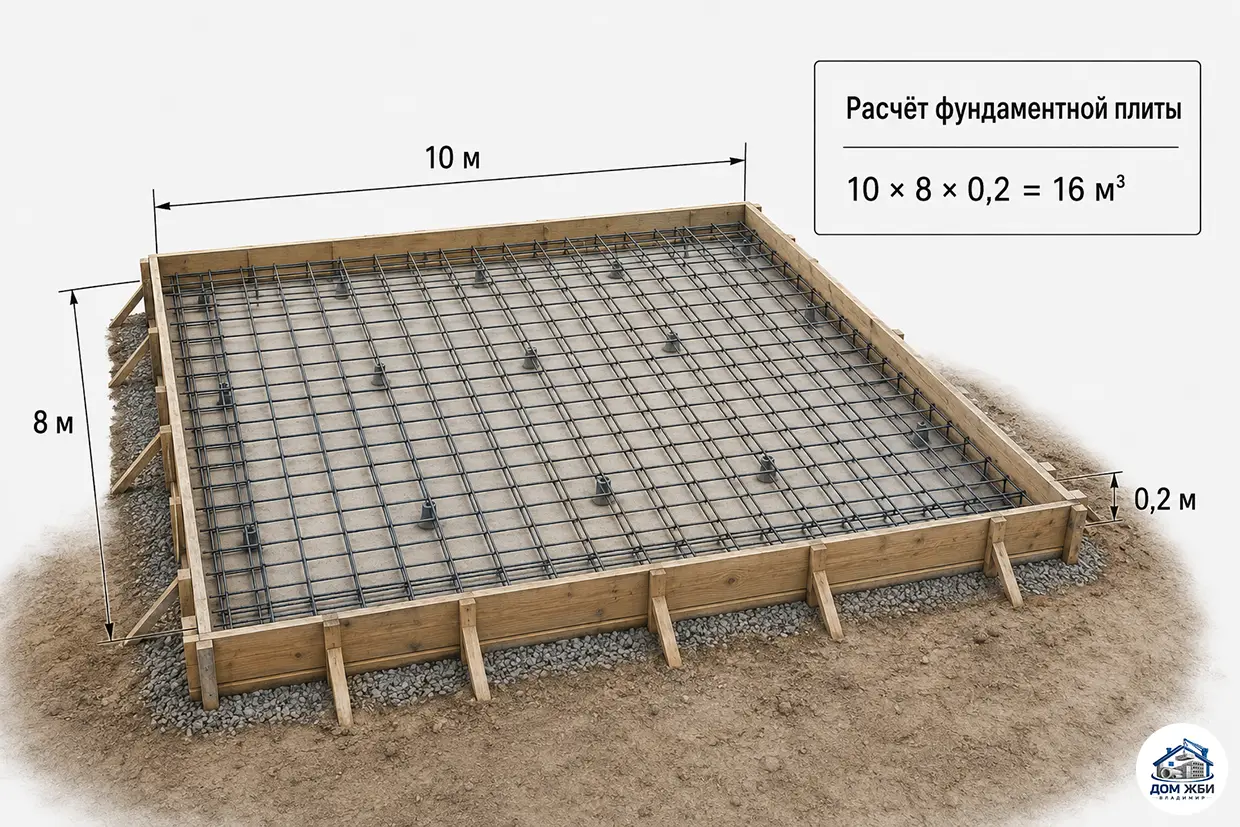

Расчёт бетона для фундаментной плиты 10 на 8 метров
Пример расчёта объёма фундаментной плиты

Шаг 1. Чистый объём

V = 10 × 8 × 0,2 = 16 м³

Шаг 2. Добавляем запас 5%

Vзаказ = 16 × 1,05 = 16,8 м³

Шаг 3. Рассчитываем рейсы миксера по 7 м³

N = 16,8 ÷ 7 = 2,4

Округляем вверх:

Потребуется 3 рейса.

Пример распределения объёма:

  • первый рейс — 7 м³;
  • второй рейс — 7 м³;
  • третий рейс — 2,8 м³.

Последняя машина будет загружена частично. Условия и стоимость неполной загрузки нужно уточнить заранее.

Пример 2. Ленточный фундамент

Исходные размеры:

  • суммарная длина ленты — 52 м;
  • ширина — 0,4 м;
  • высота — 0,7 м.

Чистый объём

V = 52 × 0,4 × 0,7 = 14,56 м³

Для фундамента принимаем предварительный запас 7%:

Vзаказ = 14,56 × 1,07 = 15,5792 м³

Округлим заказ до согласованного с заводом значения, например до 15,6 м³.

При фактической загрузке миксера 6 м³:

N = 15,6 ÷ 6 = 2,6

Потребуется 3 рейса:

  • 6 м³;
  • 6 м³;
  • 3,6 м³.

Пример 3. Почему нельзя считать только по названию миксера

Для объекта требуется 23 м³ бетона. Заказчик рассчитывает получить смесь тремя девятикубовыми машинами:

23 ÷ 9 = 2,56

Формально получается три рейса.

Но поставщик сообщает, что по данному маршруту фактическая загрузка составит 7 м³. Тогда:

23 ÷ 7 = 3,29

Потребуется уже 4 рейса.

Разница возникла не из-за ошибки в геометрии конструкции, а из-за неверно принятой вместимости одной доставки.

Пример 4. Небольшой объём бетона

Для крыльца и площадки требуется 4,2 м³ бетона. Поставщик использует семикубовый миксер.

Количество рейсов:

4,2 ÷ 7 = 0,6

Потребуется одна машина с неполной загрузкой.

Следует заранее узнать:

  • поставляет ли завод объём 4,2 м³;
  • действует ли минимальный объём заказа;
  • предусмотрена ли доплата за недогруз;
  • можно ли объединить поставку с другим заказом;
  • какой остаток допустим по условиям производства и дозирования.

Рейс и количество автомобилей — не одно и то же

Три рейса не обязательно означают три разных автобетоносмесителя. Одна машина теоретически может приехать на завод, загрузиться повторно и выполнить следующий рейс.

Но для непрерывного бетонирования ждать возвращения той же машины часто нельзя. Пока автомобиль:

  • разгружается;
  • моется;
  • едет на бетонный завод;
  • ожидает загрузку;
  • снова направляется на объект,

уложенная смесь может начать терять подвижность, а в конструкции возникает риск незапланированного перерыва.

Поэтому отдельно определяют:

  1. Общее количество рейсов — сколько загрузок потребуется для всего объёма.
  2. Количество машин в обороте — сколько миксеров необходимо одновременно задействовать, чтобы выдержать заданный ритм.

Приближённо количество автомобилей в обороте можно оценить так:

Nмашин = Tцикла ÷ Tинтервала

Результат также округляют вверх.

Например:

  • полный цикл одного миксера — 110 минут;
  • требуемый интервал подачи — 25 минут.

110 ÷ 25 = 4,4

Для поддержания ритма понадобится ориентировочно 5 машин в обороте.

Окончательный график составляет поставщик с учётом расстояния до завода, дорожной обстановки, времени загрузки и производительности бригады.

Как правильно определить интервал между миксерами

Слишком большой интервал приводит к простоям рабочих и риску образования нежелательных перерывов в бетонировании. Слишком маленький — к очереди из тяжёлых машин у объекта и потере времени сохраняемости смеси.

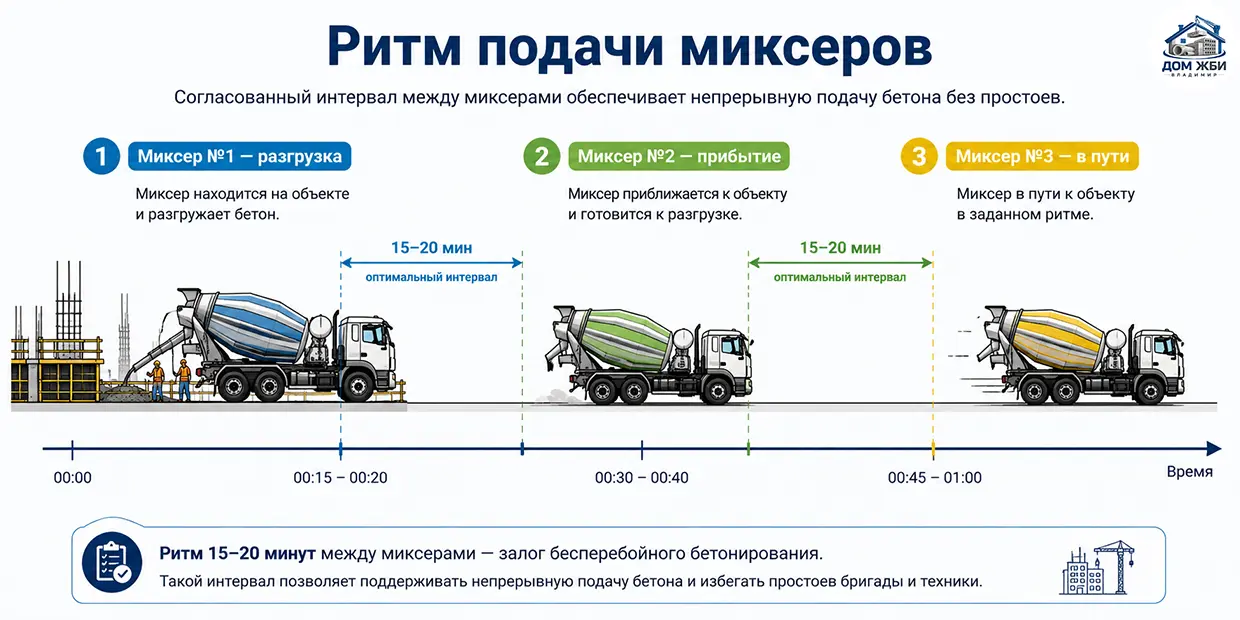

Схема последовательной подачи миксеров на строительный объект
Как организовать интервал между миксерами

Интервал зависит от:

  • объёма одной поставки;
  • способа подачи;
  • производительности бетононасоса;
  • количества рабочих;
  • сложности распределения смеси;
  • толщины бетонируемого слоя;
  • скорости вибрирования;
  • длины перемещения миксера по площадке;
  • наличия места для ожидания.

ГОСТ 7473-2010 требует согласовывать с производителем дату, время и ритм поставки. Заказчик также должен сообщить об ограничениях по типу, размерам, массе и габаритам транспорта на строительной площадке.

Для небольшой площадки иногда целесообразно увеличить интервал, чтобы рабочие успевали принять и распределить каждую загрузку. При работе бетононасосом, наоборот, простой между машинами может оказаться нежелательным.

Как определить фактически поставленный объём

По ГОСТ 7473-2010 бетонные смеси принимают по количеству — по массе или объёму с учётом фактического состава и фактической средней плотности смеси.

Каждую поставку необходимо сопоставлять с сопроводительными документами. Для загрузок бетонной смеси предусмотрена товарная накладная, а требования к документу о качестве зависят от вида поставки и условий договора.

В документах проверяют:

  • наименование и производителя смеси;
  • класс или марку по прочности;
  • подвижность;
  • морозостойкость и водонепроницаемость, если они заданы;
  • объём загрузки;
  • время изготовления или отгрузки;
  • номер машины;
  • адрес поставки.

Объём не следует определять «на глаз» по уровню бетона в барабане. Форма барабана сложная, а во время перевозки смесь постоянно перемещается.

Нужно ли заказывать последний миксер полностью

Нет. Последний рейс может быть частичным.

Например, общий заказ составляет 18,5 м³, а максимальная загрузка машины — 7 м³:

  • первый рейс — 7 м³;
  • второй рейс — 7 м³;
  • третий рейс — 4,5 м³.

Но стоимость доставки неполной машины может рассчитываться по-разному. Возможны:

  • отдельная оплата фактического объёма бетона;
  • фиксированная стоимость рейса;
  • минимальный объём загрузки;
  • доплата за недогруз;
  • дополнительная плата за ожидание.

Поэтому сравнивать предложения только по цене одного кубометра неправильно. Нужно учитывать стоимость всей поставки: бетон, доставку, неполную загрузку, бетононасос и возможное ожидание.

Почему нельзя просто добавить воду в миксер

Иногда на объекте смесь кажется слишком густой, и рабочие предлагают долить в барабан воду. Делать это самостоятельно нельзя.

ГОСТ 7473-2010 прямо указывает, что в процессе транспортирования введение дополнительного количества компонентов, включая воду, не допускается. Восстановление удобоукладываемости раствором пластифицирующей добавки возможно только по технологическому регламенту, под контролем и с документальным оформлением.

Самовольное добавление воды меняет фактический состав смеси. Бетон может стать удобнее в укладке, но одновременно увеличивается водоцементное отношение, повышается риск усадки, пористости и недобора требуемых характеристик.

Необходимую подвижность следует указывать ещё при оформлении заказа.

Что подготовить до приезда первого миксера

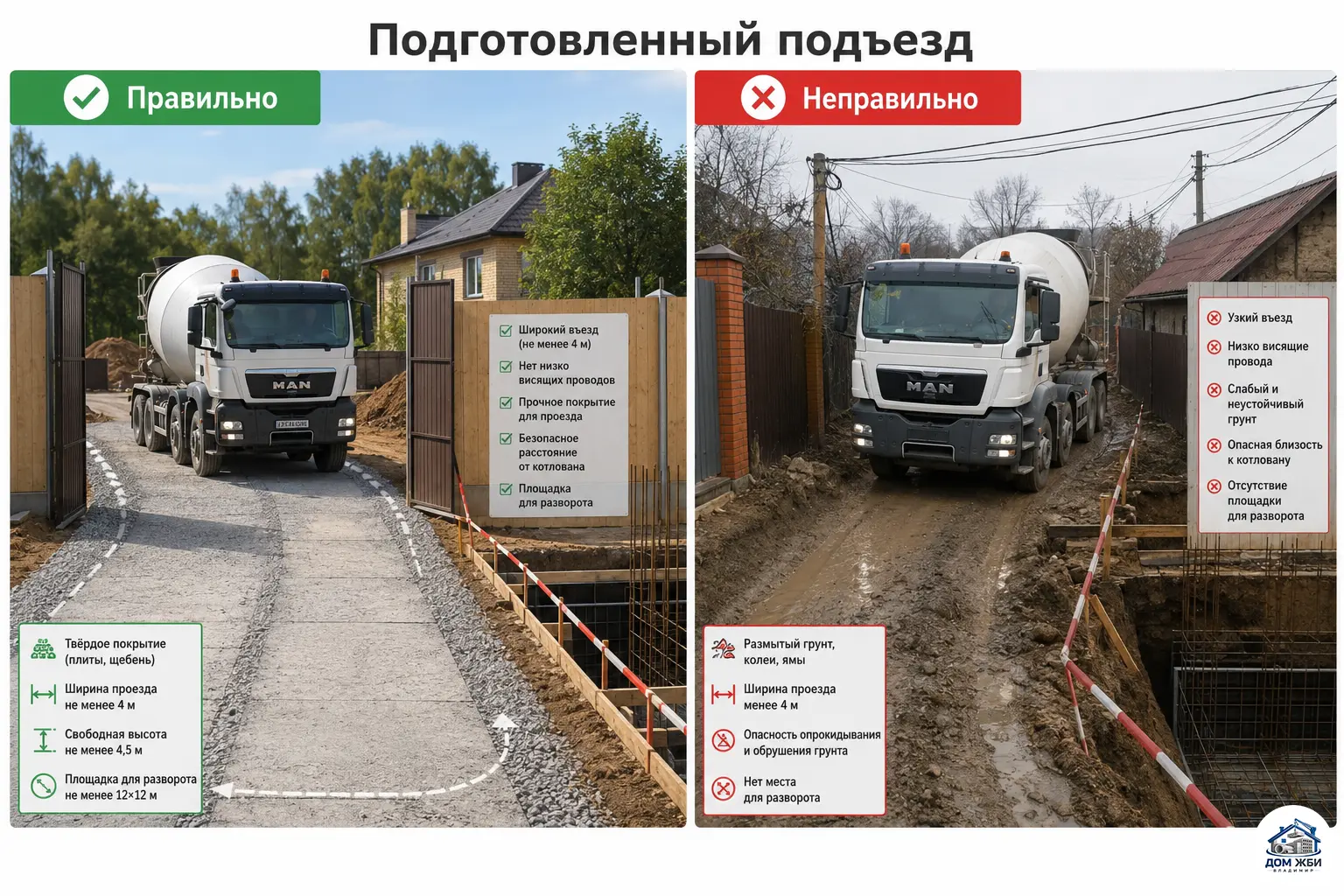

Правильный и неправильный подъезд для автобетоносмесителя
Как подготовить подъезд для миксера с бетоном

К моменту подачи бетона на объекте должны быть полностью готовы:

  • основание и опалубка;
  • арматурный каркас;
  • закладные детали и гильзы;
  • подъезд для тяжёлого автомобиля;
  • площадка для установки миксера или бетононасоса;
  • вибраторы и резервное оборудование;
  • освещение при вечерних работах;
  • рабочая бригада;
  • инструмент для распределения и выравнивания смеси;
  • место для технологической мойки оборудования;
  • запасной план на случай задержки транспорта.

Нужно заранее проверить ширину ворот, высоту проводов, прочность временного проезда, уклон, возможность разворота и выезда автомобиля.

Миксер с бетонной смесью — тяжёлая машина. Сухой грунт, который выдерживает легковой автомобиль, может продавиться под гружёным автобетоносмесителем.

Если грунтовый подъезд не выдерживает тяжёлую технику, может потребоваться временная дорога из дорожных плит. При этом сами плиты также необходимо укладывать на подготовленное и уплотнённое основание.

Когда потребуется бетононасос

Выгрузка непосредственно по штатному лотку подходит, когда автомобиль может безопасно подъехать к месту укладки, а бетон нужно подать на небольшое расстояние позади машины.

Услуги бетононасоса рассматривают, если:

  • миксер не может приблизиться к опалубке;
  • бетон подают за дом или ограждение;
  • заливается фундамент внутри плотной застройки;
  • требуется подача на высоту;
  • бетонируется большая плита;
  • необходимо быстро принять несколько миксеров;
  • ручная переноска смеси замедлит работу;
  • на участке слабый грунт и нельзя подъезжать к котловану.

При заказе насоса сообщают общий объём, марку и подвижность смеси, длину и высоту подачи, расположение конструкции и условия установки техники.

Частые ошибки при расчёте рейсов

Ошибка 1. Делить чистый объём на номинальную вместимость

Расчёт без запаса может привести к нехватке бетона в самом конце заливки.

Ошибка 2. Считать, что любой семикубовый миксер всегда привезёт 7 м³

Фактическую загрузку ограничивают грузоподъёмность, маршрут и характеристики шасси.

Ошибка 3. Округлять количество рейсов вниз

Если расчёт дал 2,1 рейса, двух машин недостаточно. Требуется третий, пусть и с частичной загрузкой.

Ошибка 4. Не учитывать внутренние ленты фундамента

При расчёте часто считают только наружный периметр и забывают о несущих стенах внутри дома.

Ошибка 5. Принимать проектную толщину за фактическую

Если основание плиты имеет перепады, средняя толщина бетона может оказаться больше проектной.

Ошибка 6. Заказывать большой запас без контрольных замеров

Лишний бетон тоже создаёт проблему. Его нельзя оставить в барабане и использовать через несколько дней.

Ошибка 7. Не согласовывать ритм доставки

Даже правильно рассчитанный объём не гарантирует качественную заливку, если все машины приехали одновременно или между ними образовались длительные интервалы.

Ошибка 8. Не предусмотреть место для остатка

На объекте желательно иметь подготовленный небольшой участок, куда можно использовать разумный остаток: основание под ступень, площадку, столб или другой заранее спроектированный элемент. Нельзя принимать конструктивные решения об использовании остатка уже во время разгрузки без проверки размеров и армирования.

Короткий алгоритм расчёта

Предположим, нужно заказать бетон для монолитной конструкции.

Шаг 1. Измерьте конструкцию и рассчитайте чистый объём.

Шаг 2. Проверьте фактическую толщину, ширину траншей и размеры опалубки.

Шаг 3. Добавьте обоснованный запас.

Шаг 4. Узнайте у поставщика фактическую загрузку одной машины.

Шаг 5. Разделите заказанный объём на загрузку миксера.

Шаг 6. Округлите количество рейсов вверх.

Шаг 7. Согласуйте объём последней неполной машины.

Шаг 8. Рассчитайте интервал подачи и количество миксеров в обороте.

Шаг 9. Подготовьте подъезд, бригаду, вибраторы и способ подачи.

Для быстрой предварительной оценки можно использовать калькулятор количества миксеров: в нём указывают общий объём бетона, ёмкость машины и транспортный запас. Итоговый расчёт всё равно необходимо подтвердить у менеджера с учётом фактической загрузки и условий доставки.

Заказать бетон с доставкой во Владимире и Владимирской области

В Дом ЖБИ Владимир можно заказать товарный бетон и строительные растворы с доставкой миксером на объект.

Поможем:

  • уточнить марку и класс бетона;
  • подобрать подвижность смеси;
  • проверить рассчитанный объём;
  • определить количество рейсов;
  • согласовать интервал подачи;
  • подобрать способ выгрузки;
  • определить необходимость бетононасоса;
  • учесть подъезд, размеры площадки и ограничения для транспорта.

В каталоге представлены бетоны на гранитном, гравийном и известковом щебне для фундаментов, монолитных плит, ростверков, полов, отмосток, площадок и подготовительных работ.

При обращении сообщите менеджеру назначение бетона, требуемый объём, адрес объекта, дату заливки и условия подъезда. На основании этих данных можно рассчитать поставку и составить подходящий график движения миксеров. Услуга доставки предусматривает согласование марки, объёма, времени подачи и способа выгрузки.

Частые вопросы

Распространены автобетоносмесители номинальной вместимостью от 5 до 10 м³. Фактическую загрузку конкретной машины необходимо уточнять у поставщика: она может быть меньше паспортной вместимости.
Средняя плотность тяжёлого бетона по ГОСТ 26633-2015 составляет более 2000 и до 2500 кг/м³ включительно. Точная масса зависит от состава и фактической плотности смеси.
При фактической загрузке 7 м³ потребуется три рейса: 7 + 7 + 6 м³. Если к чистому объёму 20 м³ нужно добавить запас, общий заказ может превысить 21 м³, и тогда потребуется уточнять объём последней машины либо планировать четыре рейса меньшей загрузки.
При машине на 5 м³ потребуется три полных рейса. При загрузке 7 м³ — три рейса: два по 7 м³ и один на 1 м³. Условия столь небольшой последней загрузки следует согласовать с заводом.
Обычно можно заказать неполную загрузку, но у поставщика могут действовать минимальный объём, фиксированная стоимость доставки или доплата за недогруз.
В большинстве случаев небольшой запас необходим. Его размер зависит от точности опалубки, ровности основания и сложности конструкции. Для аккуратно подготовленной простой конструкции часто ориентируются на 3–5%, а для неровных траншей запас может быть больше.
Да. Для крупных конструкций бетон доставляют несколькими рейсами. Важно согласовать интервал подачи, чтобы бригада успевала распределять и уплотнять смесь без незапланированных простоев.
Самостоятельно добавлять воду нельзя. ГОСТ 7473-2010 запрещает введение дополнительных компонентов в процессе транспортирования. Корректировка подвижности должна выполняться только установленным технологическим способом.
Проверяют сопроводительные документы на конкретную загрузку. По ГОСТ количество смеси принимают по массе или объёму с учётом фактического состава и средней плотности. Определять объём визуально по барабану некорректно.
Это зависит от фактической загрузки, цены рейса, расстояния до завода, условий подъезда и требуемого ритма бетонирования. Сравнивать нужно полную стоимость доставки всего объёма, а не только вместимость машины.

Похожие статьи

Все статьи

Калькуляторы

Все калькуляторы

Калькулятор бетона для колонн / столбов / буронабивных свай

Калькулятор бетона для колонн / столбов / буронабивных свай

Калькулятор перемычек

Калькулятор перемычек

Калькулятор бетона для отмостки

Калькулятор бетона для отмостки

Калькулятор количества миксеров

Калькулятор количества миксеров

Бетон для плитного фундамента

Бетон для плитного фундамента

Бетон для ленточного фундамента

Бетон для ленточного фундамента

Услуги

Все услуги

Доставка ЖБИ

Организуем доставку железобетонных изделий под вес, размеры, адрес объекта и условия разгрузки.

Доставка бетона и раствора

Согласуем доставку бетона или раствора миксером с учётом марки, объёма, времени подачи и условий подъезда.

Услуги бетононасоса

Подберём бетононасос под объём бетона, расстояние подачи, высоту, подъезд и условия строительной площадки.

Разгрузка манипулятором

Организуем разгрузку ЖБИ манипулятором с учётом веса изделий, габаритов, подъезда и места установки.

Товары по теме статьи

В каталог
